打造綠色能源新引擎
秦皇島日報 記者 李鐸 劉劍攝影報道

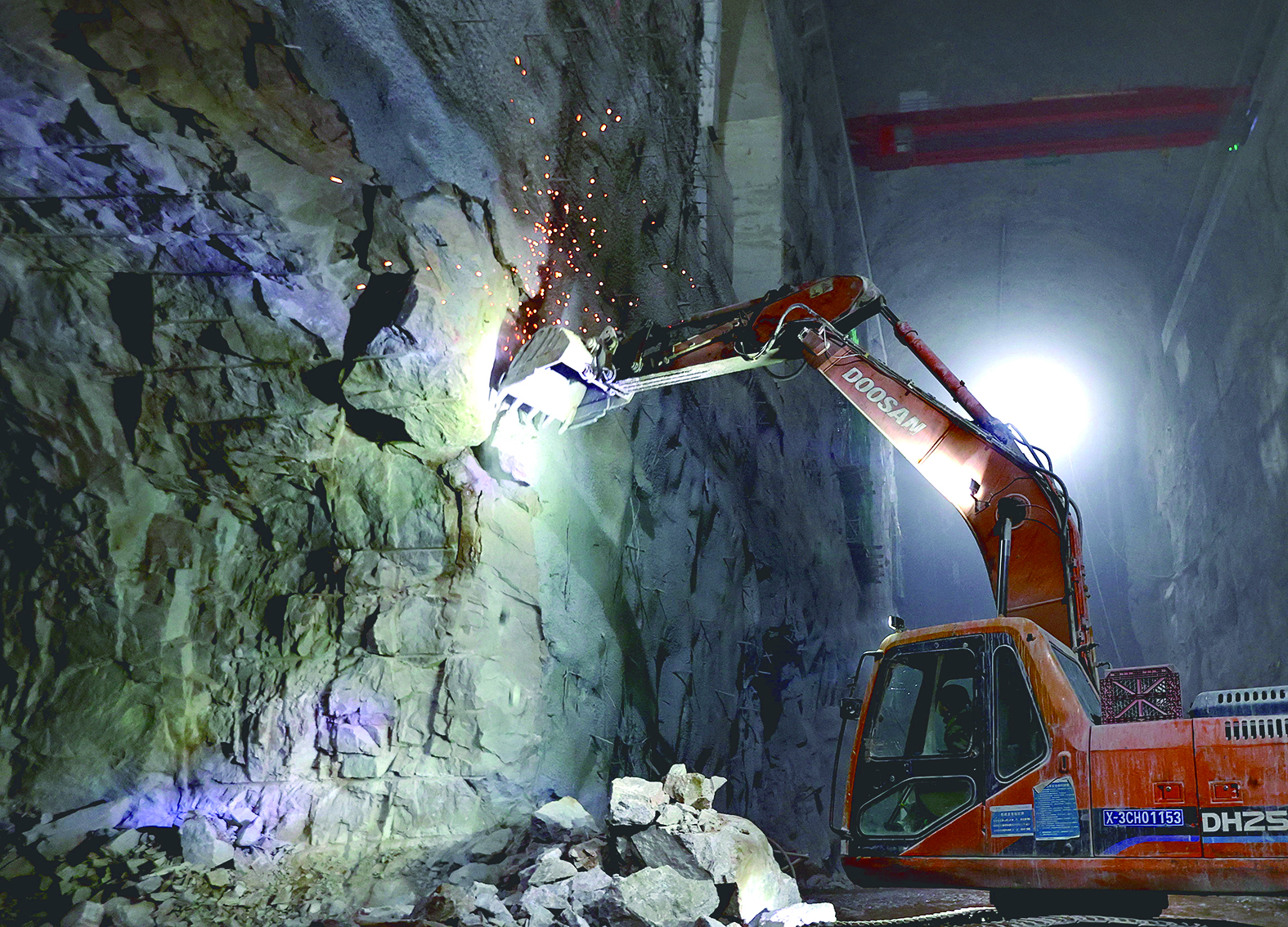

工人在撫寧抽水蓄能電站工地作業
工人在撫寧抽水蓄能電站工地火熱施工中
工人在撫寧抽水蓄能電站1#斜井工地作業
撫寧抽水蓄能電站下水庫大壩填筑施工現場
工人在撫寧抽水蓄能電站下水庫大壩填筑施工現場作業
撫寧抽水蓄能電站地下廠房已開挖完成
2019年1月,國家電網公司宣布項目開工;
2020年11月,籌建期工程開工;
2023年3月,主體工程開工;
2024年1月15日,地下廠房巖壁吊車梁混凝土澆筑完成;
2024年12月6日,地下廠房開挖工作圓滿收官;
2024年12月25日,下水庫大壩填筑到頂;
…………
這每一個時間節點,都是國網新源河北撫寧抽水蓄能電站施工建設中的里程碑。
撫寧抽水蓄能電站是國家能源局“十三五”規劃的重點項目,電站總裝機容量120萬千瓦,安裝4臺單機容量30萬千瓦的可逆式水泵水輪發電機組。電站樞紐工程主要由上水庫、輸水系統、地下廠房、下水庫等組成,可根據電力系統調節需要,在用電低谷期將下水庫的水抽到上水庫蓄能,用電高峰期放上水庫的水到下水庫發電,為新型電力系統提供綠色靈活調節電源和長時優質儲能方式。
電站具有保障大電網安全、促進新能源消納、提升全系統性能三大基礎作用,擁有調峰、調頻、調相、儲能、系統備用、黑啟動等多項功能,以及容量大、工況多、速度快、可靠性高、經濟性好五大經濟技術優勢,是新型電力系統的重要組成部分。
電站施工計劃總工期82個月,工程動態總投資80.59億元,設計年發電量16.06億千瓦時,設計年抽水用電量21.41億千瓦時,計劃2027年首臺機組投產發電,2028年全部投產發電。電站建成后將以500千伏線路接入冀北電網,每年可減少標準煤耗10.52萬噸,減少二氧化碳排放24.9萬噸,對保障大電網安全、促進新能源消納、實現“雙碳”目標和促進地方經濟發展具有重要意義。
